Thông báo lắp đặt điện mặt trời cho hộ gia đình theo Nghị định 243/2026/NĐ-CP cụ thể như thế nào?

Đúng với trường hợp hộ gia đình lắp điện mặt trời mái nhà tự sản xuất, tự tiêu thụ, sau khi Nghị định 243/2026/NĐ-CP sửa đổi Nghị định 58/2025/NĐ-CP, thủ tục thông báo cần hiểu như sau. Nghị định 243 được Chính phủ ban hành ngày 26/6/2026.

Đối với hộ gia đình sử dụng nhà ở riêng lẻ cần sử dụng mẫu số 01 “Thông báo lắp đặt nguồn điện mặt trời mái nhà tự sản xuất, tự tiêu thụ đấu nối với hệ thống điện quốc gia tại cấp điện áp hạ áp”

| Xem thêm: Những dự án tiêu biểu lắp điện mặt trời tại Năng Lượng Khang Anh

Mẫu 01 Nghị định 243/2026/NĐ-CP áp dụng cho ai?

Tải về: Mẫu nghị định 243/2026/NĐ-CP

Hộ gia đình sử dụng nhà ở riêng lẻ lắp điện mặt trời mái nhà:

  • Là nguồn tự sản xuất, tự tiêu thụ.
  • Có đấu nối với hệ thống điện quốc gia.
  • Công suất lắp đặt dưới 100 kW.
  • Đấu nối ở cấp điện áp hạ áp.
  • Thực hiện thông báo trước khi lắp đặt theo Mẫu số 01.

Đáng chú ý, Mẫu 01 năm 2026 đã được cập nhật theo Nghị định 243/2026/NĐ-CP và phần “Kính gửi” hiện thể hiện UBND xã/phường.

Ví dụ dễ hiểu:

TRƯỜNG HỢP MẪU ÁP DỤNG
Nhà dân lắp 5 kW, đấu nối điện lưới Mẫu 01
Nhà dân lắp 10 kW hybrid có pin lưu trữ, vẫn đấu nối lưới Mẫu 01
Nhà dân lắp 50 kW, đấu nối hạ áp Mẫu 01
Công ty/xưởng lắp 100 kW Mẫu 02
Hệ thống từ trung áp trở lên Mẫu 02

Điểm quan trọng là không phải cứ hệ thống dưới 100 kW đều dùng Mẫu 01. Mẫu 01 gắn với đối tượng “hộ gia đình sử dụng nhà ở riêng lẻ”. Đối với tổ chức, doanh nghiệp hoặc cá nhân không thuộc trường hợp này thì quy định về Mẫu 02 được áp dụng theo trường hợp tương ứng.

Thấp sáng cùng Năng Lượng Khang Anh

| Xem thêm: Lắp đặt điện mặt trời hybrid 6kW lưu trữ 16kWh Vĩnh Long tiết kiệm hơn 2 triệu tiền điện

Hướng dẫn 4 bước thông báo lắp điện mặt trời mái nhà

Hiện nay, đa số hộ gia đình lựa chọn lắp hệ thống điện mặt trời mái nhà đấu nối với lưới điện quốc gia để sử dụng điện vào ban đêm hoặc khi không có nắng. Hai mô hình phổ biến là hệ thống hòa lưới (on-grid) và hệ thống hybrid (hòa lưới kết hợp pin lưu trữ).

Đối với hộ gia đình lắp điện mặt trời mái nhà đấu nối với lưới điện hạ áp và không bán điện dư, người dân chỉ cần gửi thông báo theo Mẫu số 01 đến UBND xã, phường. Các bước thực hiện như sau:

– Bước 1: Chuẩn bị thông tin

A. Hồ sơ khách hàng

  1. CCCD chủ hộ
  2. Địa chỉ công trình
  3. Thông tin công tơ điện

B. Hồ sơ hệ thống

  1. Mẫu 01
  2. Sơ đồ nguyên lý hệ thống điện
  3. Thông số tấm pin, inverter, pin lithium, công suất hệ thống, phương án đấu nối

– Bước 2: Điền đầy đủ thông tin theo mẫu 01 theo nghị định 243 243/2026/NĐ-CP ban hành ngày 26/06/2026

+Tải về: Mẫu 01 tại đây

+  Điền đầy đủ thông tin và ký xác nhận chủ hộ lắp điện mặt trời

– Bước 3: Gửi hồ sơ sau khi hoàn thiện mẫu số 01

+ Cách 1: Người dân trực tiếp gửi thông báo đến UBND xã, phường nơi lắp đặt ít nhất 10 ngày làm việc trước thời điểm bắt đầu thi công.

+ Cách 2: Gửi hồ sơ online trực tiếp qua Cổng Dịch vụ công quốc gia có liên kết với ứng dụng định danh điện tử VNeID. Vì vậy, người dân có thể thực hiện thủ tục qua Cổng Dịch vụ công quốc gia.

(Nên thực hiện theo cách 2 để dễ theo dõi và quản lý hồ sơ)

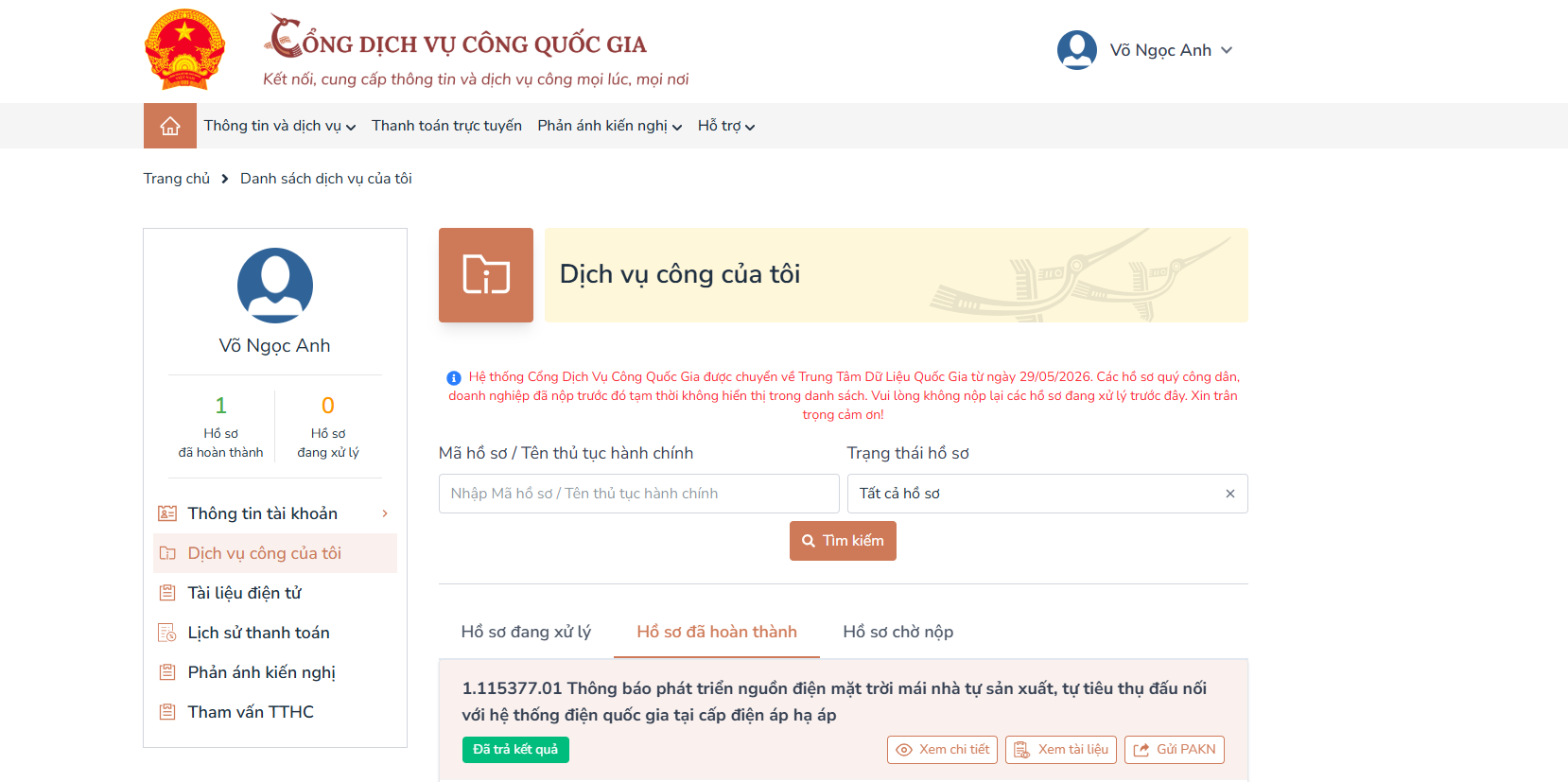

1: Vào website https://dichvucong.gov.vn/ đăng nhập tài khoản của người nộp.

2: Nhập từ khóa tìm kiểm “ thông báo phát triển nguồn điện mặt trời“ … sẽ hiện ra thủ tục hành chính cần thực hiện.

3: Tiếp tục điền đầy đủ thông tin và đính kèm mẫu 01 đã chuẩn bị.

4: Sau khi hoàn thành bấm nộp hồ sơ

– Bước 4: Theo dõi hồ sơ

+ Theo dõi hồ sơ qua email của mình hay trang web Dịch vụ công và cập nhật các yêu cầu khác của Ủy ban.

(Trong vòng 3 ngày làm việc kể từ khi tiếp nhận thông báo, UBND cấp xã có trách nhiệm gửi bản sao điện tử của Thông báo thông qua Hệ thống thông tin giải quyết thủ tục hành chính hoặc thông qua môi trường điện tử phù hợp đến cơ quan, đơn vị quản lý nhà nước tại địa phương về xây dựng, phòng cháy và chữa cháy, bảo vệ môi trường, Đơn vị quản lý lưới điện để theo dõi, hướng dẫn tổ chức, cá nhân thực hiện theo quy định và đăng tải Thông báo công khai trên trang thông tin điện tử của cơ quan mình)

“Nếu sau 10 ngày làm việc kể từ ngày gửi thông báo mà người dân không nhận được văn bản yêu cầu tạm dừng, thì được phép triển khai lắp đặt hệ thống đúng theo nội dung đã thông báo”

Theo quy định, chỉ khi đơn vị điện lực xác định việc đấu nối có nguy cơ gây quá tải lưới điện, cơ quan chức năng mới có văn bản yêu cầu người dân tạm dừng việc lắp đặt hoặc vận hành hệ thống điện mặt trời mái nhà.

Khi quý anh chị lắp điện mặt trời trọn gọi hoặc mua vật tư về tự lắp đặt tại Công Ty TNHH Năng Lượng Khang Anh. Chúng tôi đảm bảo hướng dẫn đầy đủ thông báo đến cơ quan chức năng để quý anh chị có hệ thống solar chất lượng, tiêu chuẩn của Điện lực.

Khang Anh Solar – Đồng hành cùng giải pháp năng lượng xanh

Khang Anh Solar chuyên tư vấn, thiết kế và thi công hệ thống điện mặt trời Hybrid, lưu trữ và hòa lưới cho hộ gia đình, nhà xưởng và doanh nghiệp với giải pháp tối ưu, thiết bị chính hãng và chế độ bảo hành lâu dài.

Khi nhận được yêu cầu lắp đặt điện mặt trời trọn gói thì chúng tôi sẽ tiến hành như sau:

  • Khảo sát công suất cần sử dụng là bao nhiêu
  • Tư vấn các phương án phù hợp với khách hàng
  • Tiến hành thiết kế bản vẽ 3D cho quý khách hàng tham khảo
  • Lập bảng báo giá chi tiết gửi quý cho khách hàng
  • Ký hợp đồng lắp đặt và bàn giao đưa vào sử dụng

Thông tin liên hệ:
CÔNG TY TNHH NĂNG LƯỢNG KHANG ANH
Trụ sở chính: 236/19A Nguyễn Tư Giản, P. An Hội Tây, TP.HCM (Gò Vấp)
Văn phòng: 350/1C Quốc Lộ 1A (Đỗ Mười), P. An Phú Đông, TP. HCM (Quận 12)
Hotline:    0967 61 45 48 – 093 856 0148
Website:  khanganh.com.vn – thietbisolar.com
5/5 - (2 bình chọn)
